亨德來大廈開工記實
2010-09-02來源:榮超集團


經過一年多的精心準備,辦理完全部開工所需的報批手續資料,亨德來大廈于2010年7月開始正式施工!

2010年6月24日,公司工程部會議室,楊副董事長親自部署了亨德來大廈的前期準備工作,成立了以朱總監為總指揮,黃東為項目經理的項目組織機構,配齊了各專業工程師。

7月2日,基坑支護施工單位深圳業騰正式進場了第一臺挖掘機,進行場地草皮的清理,標志著亨德來大廈工程的正式動工。

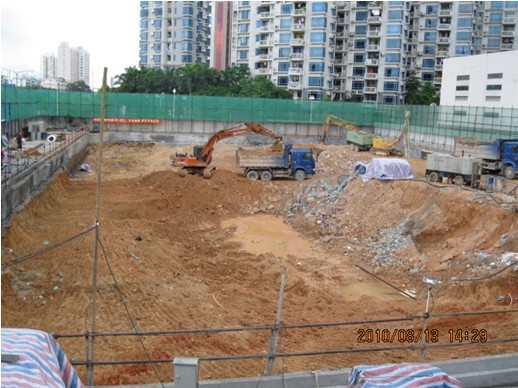

一個多月以來,我司項目部克服了重重困難,從開始沒有電、沒有水、沒有辦公室的“三無”狀態,到如今亨德來大廈工程施工逐步入正軌。截止到八月十二日,完成了土石方開挖清運用8000立方米,其中鑿巖機開挖石方3200立方米;基坑護壁微型鋼管樁344根,計2326米;基坑護壁土釘118根,計860米;基坑立面護壁噴射混凝土170平方米;臨時設施辦公室/宿舍400平方米。另外,組織了監理單位進場、基坑支護圖紙會審、爆破施工專項方案的會審等等工作。期間,楊副董事長多次到亨德來大廈工地現場,指導工作,鼓勵大家一起努力加快施工進度,做好安全文明施工。

亨德來大廈地處中心區,場地周邊有居民區、變電站、少年宮和地鐵線。公司領導對安全文明施工特別重視,多次指示工地施工要做到不妨礙周邊市政交通、不打擾居民的正常生活、加大與周邊單位和居民的溝通力度。為此,工地現場從技術方案和組織管理方面采取了一系列措施:

對涉及施工安全管理最大的基坑支護和爆破工程專項施工方案,我方遵照規定程序,組織了市級專家進行評審,在通過專家組的評定后獲得了市建設主管部門批準。

現場鉆孔試鉆時發現灰塵較大時,立即組織相關人員討論并采取水作業法盡量減少揚塵,減少對周圍環境的影響。

嚴格控制施工作業時間,作業時間控制在8:00-18:00之間,且每日中午暫停2小時,以便居民休息;局部加班必須是不產生噪聲的工序,且加班不得超過22:00。

加強工地周邊防護工作,工地東、西、北側搭設防護架并掛設密目安全網,南側與少年宮變電站之間在原有圍墻內側增設了高強度板式防護墻。

為方便行人通行,在工地西側圍墻外我司特別留有2.5米寬行人通道,并鋪上了混凝土面層。

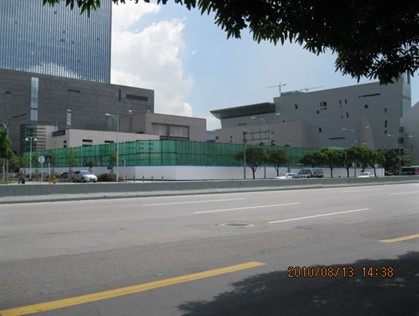

工地西面及北面防護架

工地東面及北面防護架

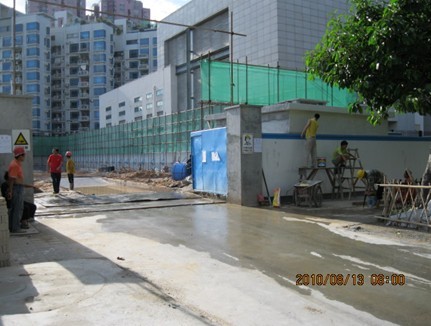

 工地大門及南側防護架及防護板墻

工地西側人行道

公司各部門也配合項目部做了大量工作。發展部新申請到工地西側臨時用地245平方米,作為項目部辦公室、監理辦公室、會議室等;設計部督促設計院發出第三版施工圖,并組織各相關工程師進行圖紙審查;行政人事部經理和員工不僅在工地辦公室裝修、配置辦公設施方面提供全力配合,更在高溫期間熬好綠豆湯送到工地現場,為施工工人和管理者消渴解暑,讓所有參與工程的建設者都感受到榮超地產的人性關懷。

我們相信,在楊董事長的領導下及公司各部門的大力配合下,亨德來大廈建設必將取得成功!
