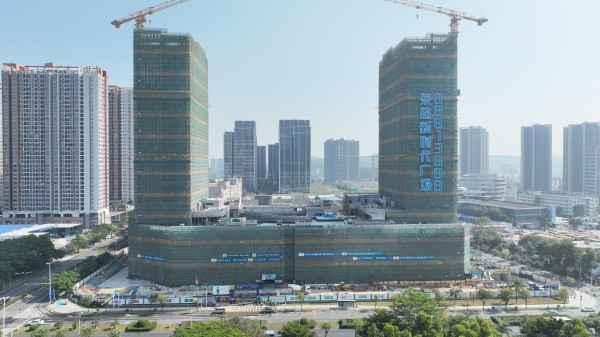

為了加快施工進度,公司領導每周三組織各施工單位到現場檢查施工進度,督促各單位落實各項工作,針對滯后的工作采取有效措施,要求總包負責現場總管理、協調、配合、服務各專業分包單位,同時督促施工單位加人加快進度。
在公司領導以及各部門的共同努力下,各專業正在有條不紊地開展工作。主體結構專業:B座屋面鋼梁安裝,屋面防水施工,樓梯間貼磚,A座屋面鋼梁安裝,裙樓變更砌體施工;地下負一、二、三層內墻膩子施工;裙樓5、6層屋面找坡層施工、防水施工、裙房抹灰;地下室負三層積水坑蓋板施工,地下室負二層地面施工。變電站外墻涂料施工。
機電專業:強弱電方面,A座10到13層標準層穿線完成,消防弱電穿線至18、19層完成;B座7到21層弱電井豎向橋架安裝完,消防弱電穿線16到21層完成;裙房強弱電豎井橋架安裝50%。給排水方面,A座塔樓17到20層噴淋管道制作安裝,15到18層過道PPR管道安裝完成,14到21層戶內及陽臺污廢水立管安裝,戶內立管安裝完成;B座17、18層過道PPR 管道安裝完成,14到21層安裝。14到18層陽臺廢水立管安裝完成;裙房廚房排水過道1到4層安裝;配合A座裝設噴淋管掛下支管安裝7到10層。通風空調方面,AB座衛生間、電梯廳7層到13層配合裝修,7到14層防排煙塔樓防火包裹安裝,B座不銹鋼風管豎井立管17到22層安裝;空調班組地下一層收尾;地下室負1層風閥機構安裝完成,北側和西側室外雨污水管施工段回填,A座電梯導軌安裝。
幕墻專業:裙樓5層石材面板安裝,2到4層石材橫梁安裝完成,2到5層東立面安裝防火鍍鋅板和背板,5層東立面鋼柱安裝完成;B座16到21層東西立面安裝防火鍍鋅板完成90%,B座屋面層鋁板安裝/玻璃安裝,19到21層玻璃安裝,15到21層南北立面格柵框安裝、塞縫完成,A座屋面層龍骨安裝/滿焊完成90%,15到18層南北面格柵框安裝、塞縫完成100%,12到21層核心筒立柱安裝完成50%,采光頂修復拆改。
