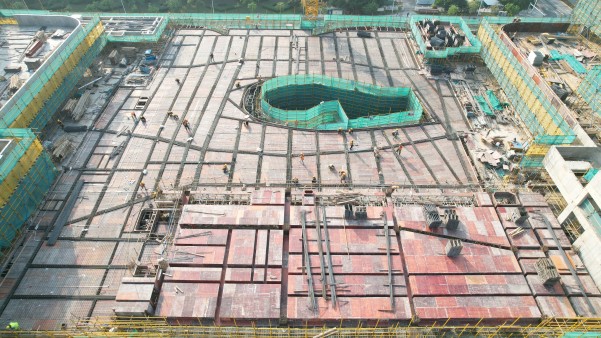

進度方面,南塔樓范圍七層墻柱、八層梁、板鋁模安裝;北塔樓范圍十一層墻柱、十二層梁板鋁模安裝,腳手架十一層懸挑鋼梁完成;裙樓范圍四層頂板梁、板鋼筋綁扎完成,屋面反坎、集水溝節點鋼筋綁扎,四層柱模板加固;變電站范圍四層頂板模板安裝完成,安裝、幕墻單位預留、預埋與土建結構同步進行;繼續進行基坑東側土方回填,協調、督促總包華建方面在12月底以前完成全部回填施工,總包華建方面近期施工管理有些松懈,施工進度出現延誤,督促華建方面要確保2023年春節前工期節點計劃按時完成。
安全管理方面,要求總包華建方面繼續做好現場參建人員預防流行疾病的管理,全體人員盡量做到生活區至現場兩點一線,保證現場施工有序進行;各參建單位管理人員要及時掌控節前施工人員的思想動態,避免出現不可控事情;由于近期陰雨天氣較多,協調總包華建方面加強現場安全文明施工管理,做好施工操作面防滑防護,重點對現場施工機械、線路進行防漏電檢查,要求總包華建方面加強現場文明施工管理,對板面、樓層內積水問題采取有效措施進行引流排放、封堵,本周正常進行安全周檢,檢查過程中發現地下室部分施工區域照度不足;各樓層地面積水;局部安全兜網脫落和北側安全網嚴重污染等,現場要求總包華建方面及時認真整改。
質量管控方面督促總包華建方面認真做好現澆砼結構的成品保護,切實做好砼觀感質量的管控,做好現澆鋼筋砼結構施工細節管理。
協調督促各參建施工單位按照施工合同具體要求,嚴格遵守對設計變更、現場聯系函等文件的見證、簽證時效性要求,及時完成2022年已完成施工項目的見證、簽證確認工作。
