榮超新時代廣場項目進度簡報
2022-08-01來源:榮超集團



      今年的七月驕陽似火,烈日炙烤著榮超新時代廣場的施工現場,工地上宛如一個大蒸爐,空氣中彌漫的熱浪一波又一波的撲上來,盡管天氣如此炎熱,項目的領導們還是堅持每天到施工現場巡視,以確保各項工程都在順利進行。

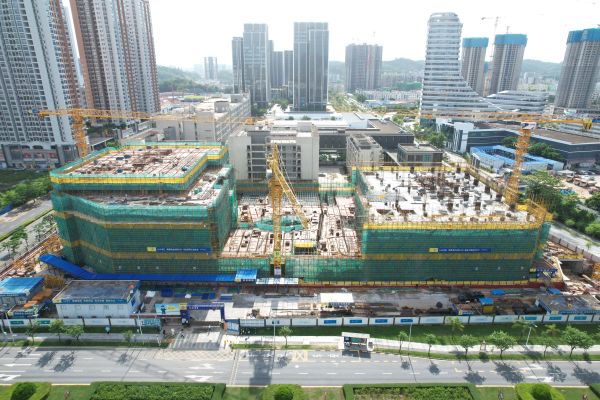

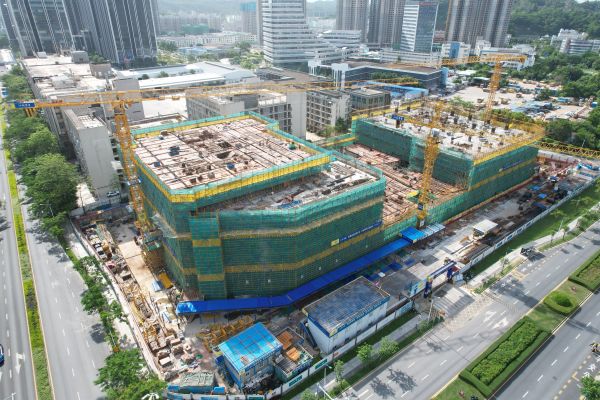

      38度的高溫,汗流浹背濕到腰,汗水流入眼有點刺痛,入嘴有點咸,工程人的夏天都是揮汗如雨,為的就是趕上進度。施工進度方面,一棟一單元范圍四層梁、板鋼筋綁扎綁扎完成,計劃7月中旬四層梁板、三層墻柱澆筑砼;一棟二單元范圍六層梁板模板安裝完成,開始綁扎六層梁鋼筋,三層模板、支撐拆除完成;裙樓范圍進行二層梁板模板安裝;東側中部地下室外墻外側進行防水涂料施工;南側雨水收集池池壁、頂板砼澆筑完成;機電安裝、幕墻等專業預留、預埋配合施工。

       施工質量方面,為了提升施工質量,項目領導還特意要求華建成立了質檢小組,每天在施工現場檢查施工質量,并每周在周列會中匯報各項工程的施工質量控制情況,同時安排監理以驗收隱蔽工程為本月工作重點,在領導推行的多項質量管控措施下,新時代廣場的施工質量有了明顯的提升。

       安全管控方面,在這炎熱的天氣里,為了防止施工人員中暑,在項目門口設置了桶裝防暑涼茶,方便工人隨時補水,同時還建議華建合理調整工人的上班時間,避開中午高溫時間段施工。

       頂烈日,扛高溫,新時代廣場在大家的共同努力下,各項工程正在有條不紊進行中。
