榮超新時代廣場項目進度簡報
2021-12-27來源:榮超集團


       去年今日的事還歷歷在目,日歷又翻到最后一頁了。倒計時!數不完的2021:在東京奧運會中國選手男子100米半決賽中跑出9.83秒;電影《長津湖》票房突破51億,奪得中國影史票房冠軍;“天問一號”著陸火星,距地球約3.21億千米;神舟十三號載人成功發射;孟晚舟順利回國等等,數不完的精彩,我們還要繼續,向著完成目標奮進。

       每次公司會議或者項目工程例會都有強調三件事:1、安全文明施工;2、提高施工質量;3、按年前節點完成出正負零。

       每天的晨會都做了安全宣導,讓工人時刻謹記施工安全的重要性和必要性。施工現場要求定期進行施工安全文明檢查,落實安全文明施工隱患整改,讓安全隱患消滅在萌芽期,并形成安全會議紀要和監理整改通知單。督促華建、監理及各參建施工方確保項目安全文明施工零事故;做到安安全全上班,開開心心回家。新規范新做法,現場A、B、C區盤扣式腳手架經過住建局專家的指點,按新規范重新做了加固措施整改,順利通過復查。但耽誤的時間必須搶回來,公司和項目領導強調。施工單位采取調整方案,加班加點地往前趕。

       質量控制必須在源頭開始,材料從品牌報審——實地考察——認資定價——材料進場驗收——材料送檢(合格)——項目使用。而質量的過程控制各 專業工程師各盡職責,每天項目經理帶頭巡查,對圖紙對規范對現場,不放過每個監控點,盡量減少存在的通病。

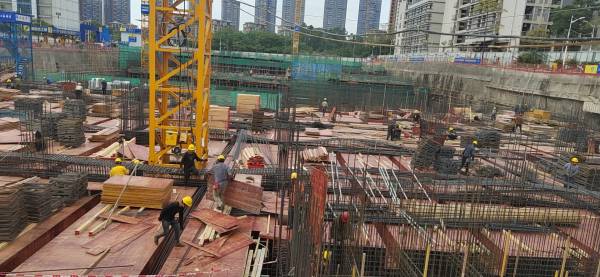

       A區負二層外墻基坑回填完成,拆撐區外地下室頂板模施工完成;B區負一層板模施工完成;C區本月17日負二層結構鋼筋綁扎完成,安排澆筑;D區負二層梁柱鋼筋完成;EF區負一層支撐及模板施工。整個施工現場都有條不紊地進行著。距我們的目標很近,但時間卻很緊張,約一個月時間能否完成出正負零?一定能。公司領導楊副董、楊副總、工程部經理常進現場了解進度,關注質量的同時千囑萬咐注意安全。

       11月25日和12月3日分別完成了主體基礎和高新園變電站防雷檢測,結果都滿足設計要求。

       項目部除了現場的管理外,更多的時間在審查未施工的圖紙,如發現問題都會知公司設計部和設計單位,商討修改可行方案,然后交代施工單位逐一落實。

       項目上的各項工作能夠順利開展離不開公司各部門的互相配合,互相支持。團結就是力量,有力量就是有動力,有動力就能遠行。
