秋天的財富在九月里溢滿,此時的九月不僅僅是一個月份,也是一個季節。秋風秋雨秋天涼,秋枝秋葉秋草黃。秋云秋月秋氣爽,秋菊秋雁秋收忙。深圳的秋天還是如此淘氣,秋天大家別著涼。
九月是一個大變化,榮超新時代廣場項目進入熱火朝天的施工狀態,在此期間楊副董、楊穎蕾副總、楊副總及陳總助三顧現場指導工作,對項目的施工安全、進度、及質量方面做了可行性的要求,各施工單位都按節點重新排出施工計劃、進度計劃、施工人員的安排,把滯后的工期趕回來。四家施工單位互相配合,互相推進。每天遇到的問題都會在當天下午碰頭會上處理解決。工程部經理、項目經理約談了各單位負責人,從大局到細部的工作計劃安排,人員、材料及設備的到場都仔細了解并親自督促和跟蹤計劃的落實情況。
施工管理千萬條,安全文明第一條。本月現場監控安裝完成;辦公室、集裝箱及鋼筋加工防護棚都搭設了雙層鋼管防護層;大車出入門口派專人指揮;基坑上下安全通道安裝完成;每周的安全檢查正常進行,每天發現的安全問題,我方及監理都及時指出,要求立即整改或下發監理整改通知單限期整改并復查。
在施工單位嘴里說的“三座大山”的壓力下,南側坡道速斷路,節點完成土外送。炮機不停挖機上,錨桿鉆機往下闖。西南角片區一臺炮機在繼續工程樁破樁頭施工。安靜多了,在附近的居民這一年下來已經習慣了“轟隆隆”和“啃啃啃”的交響曲,讓我想起了英語課本中一個“等另一只鞋掉下來”的故事。按要求本月估計完成的節點:1、抗浮錨桿完成(目前完成八百多根),設備退場。2、完成工程樁的超聲波檢測和小應變檢測,抗浮錨桿的抗拔檢測。3、南側坡道出土完成,設備退場。
南塔樓東南角區域的承臺澆筑由于塔吊臂長不及,施工單位采取天泵澆筑承臺底板,開始承臺砌磚。變電站區域承臺砌磚回填也進行中。
設計圖紙經華藝精雕細琢,最終版的圖紙已經分發到總包及監理單位。8月27日安排新時代廣場地下室圖紙會審,會議上設計單位各專業工程師回復了三方所提出存在問題并做了設計的技術交底。在此同時后海大廈進行著一場交接大戰,最終很順利的交樓。

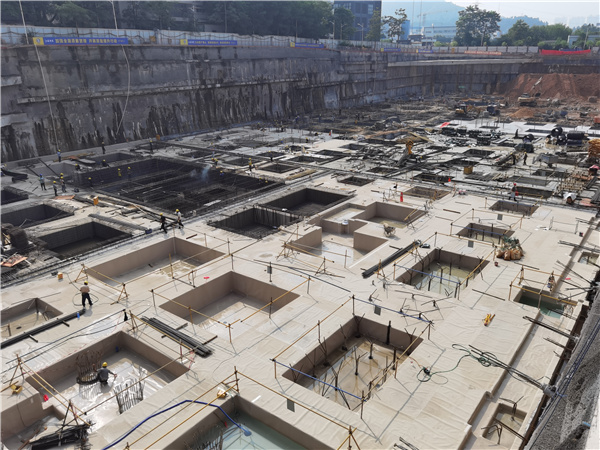

承臺砌磚驗填澆,防水卷材不停腳。北塔樓片區防水樣板三方驗收合格后開始大面積的做防水施鋪,目前北區防水施工完成。緊接著核心筒及承臺鋼筋已經開始制安。裙樓片區底板回填完成并澆墊層,防水材料已經調運到位,已經開始施鋪作業。
防雷接地按圖做,鉆孔機器難閑空。9月1日,終于等來了一場相約已久的變電站四方協調會。會議上我司與供電局協商未完成的設計工作如何推進,為項目順利進行總結三點要求:1、合作雙方應建立有效的溝通機制,以便對重要問題及時溝通解決。2、圖紙確認及后續圖紙設計問題雙方另確定時間,由雙方負責人召集相關單位及人員進一步溝通。3、根據雙方簽定的《深圳市龍華區榮超新時代廣場項目配套110千伏高新公園變電站合建協議》第五條.有必要盡快簽定相關補充協議,以明確《合建協議》要求的具體事項及雙方責任與義務。
這是一個特殊的項目,公司各層領導都高度重視,楊副董和楊副總都關注變電站區域的設計圖紙確認,施工過程中的相關資料收集,便于與供電局結算。目前基礎防雷接地鉆孔隱蔽工作已經按設計調整后的要求完成施工,水平接地網銅絞線交叉點和鍍鋅圓鋼與銅絞線交叉點采用放熱焊接。9月14日供電局二所及監理到場對已完成的水平接地網部位進行隱蔽驗收。緊接著等華建對變電站靠東側的承臺回填方可預埋水平接地網銅絞線。
施工質量不放松,材料進場嚴把控。每一次的材料進場,每一根錨桿長度,每一個承臺回填,每一道隱蔽程序都不放過。頂著太陽防著雨,做好三管一協調工作。
